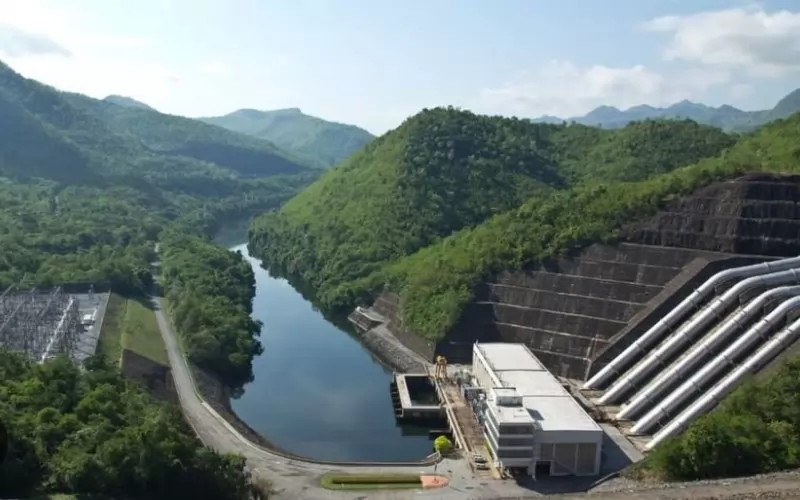

Ремонтът на втория хидроагрегат на ПАВЕЦ „Чаира“ приключи, съобщиха от пресцентъра на Министерския съвет, като на място бяха служебният премиер Димитър Главчев и министърът на енергетиката Владимир Малинов.
Ремонтните дейности по втория хидроагрегат са продължи 12 месеца, като вече той може да участва активно в електроенергийната система на страната. Ремонтът на хидроагрегат 2 включваше рехабилитация и монтаж на статора на генератора и на турбината. След успешно преминаване на изпитванията предстои съоръжението да бъде пуснато в експлоатация в началото на 2025 г.
Същият подход ще бъде използван за възстановяването на хидроагрегат 3, като ремонтът му се очаква да завърши до края на 2025 г.
Владимир Малинов посочи, че в напреднала фаза са и преговорите, които НЕК води с производителя на оригиналното оборудване – Toshiba относно средносрочно решение за ремонт на хидроагрегат 1. Те се водят съгласно подписания през септември Меморандум за сътрудничество в областта на енергетиката между министър Малинов и министърът на икономиката, търговията и индустрията на Япония Кен Сайто.
Малинов обясни, че след последно одобрение на проектодоговора от страна на Toshiba, се очаква той да бъде подписан до края на годината, като изтъкна, че в началото на 2026 година ще имаме на разположение още два хидроагрегата в „Чаира“.
От МС изтъкват, че рехабилитация на ПАВЕЦ „Чаира“ не е извършвана от изграждането на централата и това е първото задълбочено обновяване на всички системи за контрол и управление, както и на част от основните турбинни компоненти, както и че централата не е в експлоатация от март 2022 г.
